Привет, Хабр!

Летом мы построили для энергоцентра шесть фундаментов, а в сентябре на них встало оборудование: дизель-генераторные и газопоршневые установки переехали с площадки временного хранения на свои проектные места.

А ещё расскажем, почему весенняя новость, которая встревожила весь рынок ЦОД в Подмосковье, обошла нас стороной. Спойлер: мы угадали тренд. Но обо всём по порядку.

Если вы с нами с самого начала — благодарим за внимание! А если только присоединяетесь, вот архив: раз, два, три, четыре, пять, шесть, семь, восемь, девять, десять, одиннадцать, двенадцать, тринадцать, четырнадцать, пятнадцать, шестнадцать, семнадцать, восемнадцать.

Коротко о главном за сентябрь
  • Энергоцентр: три ДГУ и две ГПУ установлены на штатные фундаменты, третья ГПУ доукомплектовывается и станет резервной.

  • КПП: здание обставлено мебелью по дизайн-проекту, на навесе рядом готова кровля.

  • Проект ЦОД: стадия «П» завершена, по экспертизе устраняем мелкие замечания.

  • Своя генерация: ограничения на подключение новых ЦОД к сетям в Подмосковье нас не касаются.

Энергоцентр: установки на своих местах


Главное событие сентября: три дизель-генераторные установки (ДГУ) и две газопоршневые установки (ГПУ) — все в контейнерном исполнении — переехали с площадки временного хранения на фундаменты энергоцентра. Весной мы их привезли и разгрузили (часть 15), летом построили под них шесть фундаментов (часть 18). Теперь оборудование стоит на проектных местах.

Две ДГУ и три ГПУ установили на фундаменты
Две ДГУ и три ГПУ установили на фундаменты

Напомним, как распределены роли. Газопоршневые установки — основной источник питания капитального ЦОД, дизель-генераторные — резерв на случай аварии. Мощность каждой ГПУ — 1 МВт, каждой ДГУ — 1,3 МВт, всего 3,9 МВт резерва.

Третья газопоршневая установка пока в сборке. Двигатель уже есть, теперь его нужно оснастить всей инженерной начинкой и упаковать в контейнер. Первые две машины приехали полностью готовыми, а двигатель третьей — от другого производителя, и в текущих реалиях комплектация такой установки занимает заметно больше времени.

На график стройки это не влияет: третья ГПУ войдёт в работу как резервная. В первой очереди строительства — одно капитальное здание ЦОД, и запускать его будем с одного машинного зала, поэтому двух установок на старте хватает с запасом. К капстрою можно приступать, не дожидаясь третьей машины.

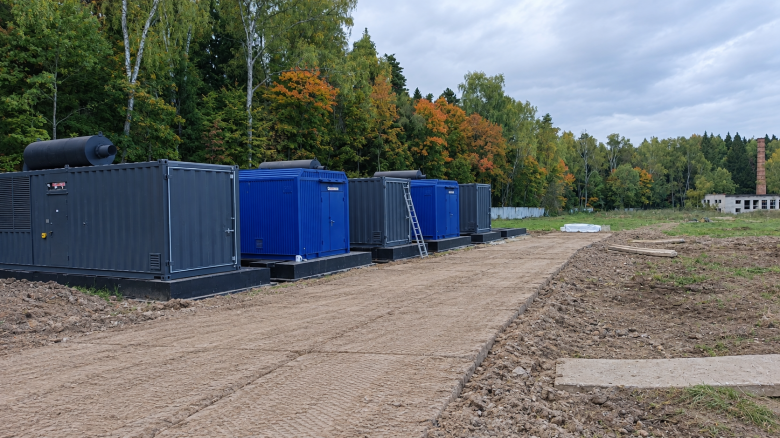

Общий вид энергоцентра после монтажа
Общий вид энергоцентра после монтажа

КПП: обстановка рабочая

Про КПП мы рассказывали не раз: его конструкции давно собраны, и снаружи здание выглядит законченным. В сентябре оно стало рабочим и изнутри.

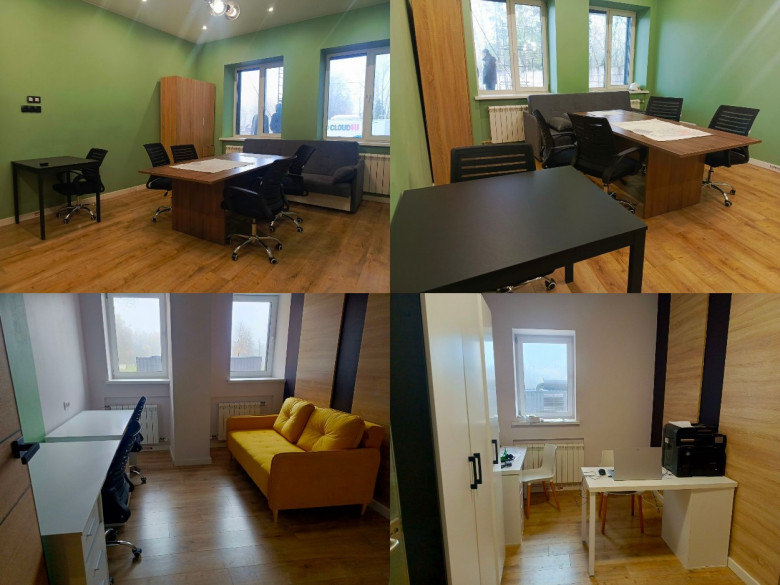

Готовность КПП
Готовность КПП

Мы закупили мебель и расставили её по дизайн-проекту. Обустроены три зоны:

  • комната охраны — пост, через который проходит всё движение на площадку;

  • переговорная — для встреч с подрядчиками и рабочих совещаний;

  • рабочие кабинеты инженеров — чтобы команда стройки работала прямо на объекте.

КПП стал первым зданием в Марфино, где люди могут полноценно работать. По сути, у стройки появился свой штаб.

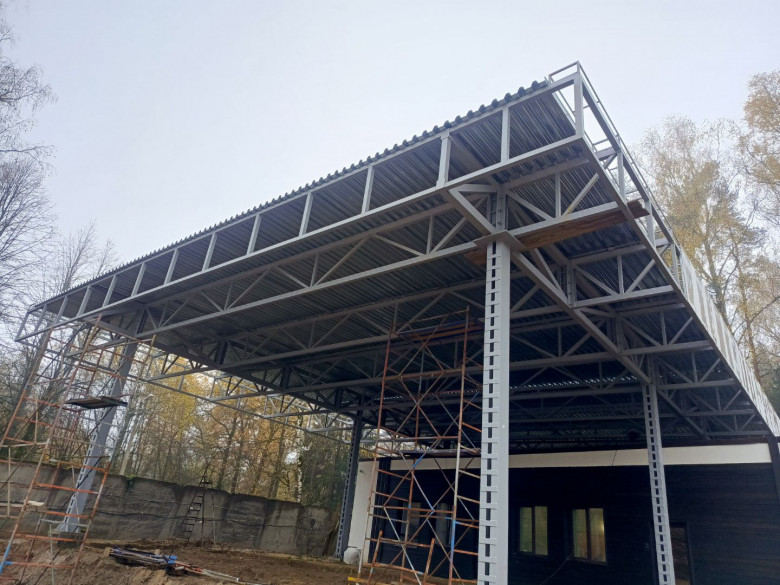

Почти готов к работе и навес рядом с КПП: кровлю смонтировали. Следующий этап — монтаж боковых ограждающих панелей.

Своя генерация: как мы угадали тренд

Проект здания ЦОД прошёл стадию «П», по экспертизе остались точечные замечания — устраняем их. Следующий шаг — разрешение на строительство, и здесь мы спокойны.

Весной в Минцифры публично подтвердили то, о чём рынок говорил давно: свободной мощности для новых ЦОД в Москве и области нет, и их подключение к сетям ограничено (Эксперт). Позиция понятная: энергосистема региона и так работает под нагрузкой, а в текущих реалиях лишняя осторожность не помешает. Выходом и отрасль, и министерство называют собственную генерацию.

Мы сделали ставку на неё заранее. Основное питание капитального ЦОД в Марфино — газопоршневые установки, резерв — дизель-генераторные установки. Поэтому сетевые ограничения проект не затрагивают, и путь к разрешению на строительство у нас понятный.

Резерв при этом тоже автономный: у каждой ДГУ топливный бак на 9–10 тонн — это 30–36 часов работы под полной нагрузкой. На случай долгой аварии заключены договоры сразу с двумя топливными компаниями, чтобы не зависеть от одного поставщика. Плановая доставка — в течение двух дней, экстренная — до 8 часов, заявки принимаются круглосуточно.

Подвоз успевает задолго до того, как баки опустеют, так что автономность фактически не ограничена. Поэтому отдельное топливохранилище на площадке не требуется.

Проверено на КЦОД

Логику «своё питание на случай любых отключений» мы уже проверили в деле — на контейнерном ЦОД, который работает на площадке (часть 15). На пусконаладке его дизель-генератор на 200 кВт много раз запускали по сценарию «пропало внешнее питание». А потом проверку устроила сама природа: после сильного снегопада в округе несколько раз аварийно отключали электричество. Каждый раз генератор подхватывал нагрузку штатно, и КЦОД работал без перебоев.

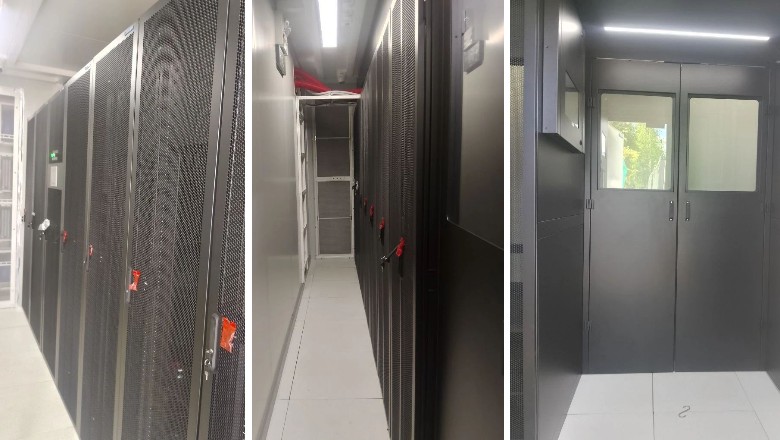

Общий вид машинного пространства контейнерного ЦОД в Марфино: площадка уже работает.
Общий вид машинного пространства контейнерного ЦОД в Марфино: площадка уже работает.

Охлаждение тоже проверили под нагрузкой: серверную грели тепловыми пушками, кондиционеры держали заданный режим. Капитальный ЦОД будем строить с той же логикой — только в масштабе мегаватт и с газом в роли основного источника.

В итоге

Энергоцентр собран на штатных местах: три ДГУ и две ГПУ стоят на фундаментах, третья ГПУ станет резервной. КПП обставлен и работает как штаб стройки, проект ЦОД — на финише экспертизы. Ставка на собственную генерацию оправдалась: сетевые ограничения в Подмосковье нас не касаются.

Подготовительный этап в Марфино подходит к концу. Дальше нам предстоит закрыть замечания экспертизы, оформить разрешение на строительство и полноценно стартовать капстрой здания ЦОД. Параллельно закупаем ГРЩ и доукомплектовываем третью ГПУ. О старте капстроя расскажем в ближайших выпусках.

Не дожидаясь ввода нового корпуса, серверную стойку можно арендовать уже сейчас — в контейнерном ЦОД, который уже прошёл проверку реальными отключениями.

Комментарии (1)


  1. stackshortlist
    16.10.2026 15:05

    Интересная схема, когда газопоршневые установки работают как основной источник, а дизели остаются резервом. Насколько я понимаю, ГПУ довольно чувствительны к резким набросам нагрузки, поэтому интересно, как вы решаете переходные процессы: через ИБП и плавный прием нагрузки или параллельную работу с сетью? Будет здорово, если в следующих частях покажете схему переключений.
